    工程簡訊

    發布日期:2023-04-14 瀏覽:339


    核心提示:本工程為貴州遵義平正風電項目,主要為升壓站及進站路的土石方爆破,具體工序包括布孔、驗孔、裝藥、填塞、起爆網路連接、清場、爆破警戒、起爆、爆后檢查、現場炸材管理。項目部一直重視項目勞務作業管理工作,嚴格按照公司相關管理辦法,強化勞務作業管理,嚴格按照公司標準化管理體制,切實加強勞務協作隊伍管理。涉及
           本工程為貴州遵義平正風電項目,主要為升壓站及進站路的土石方爆破,具體工序包括布孔、驗孔、裝藥、填塞、起爆網路連接、清場、爆破警戒、起爆、爆后檢查、現場炸材管理。

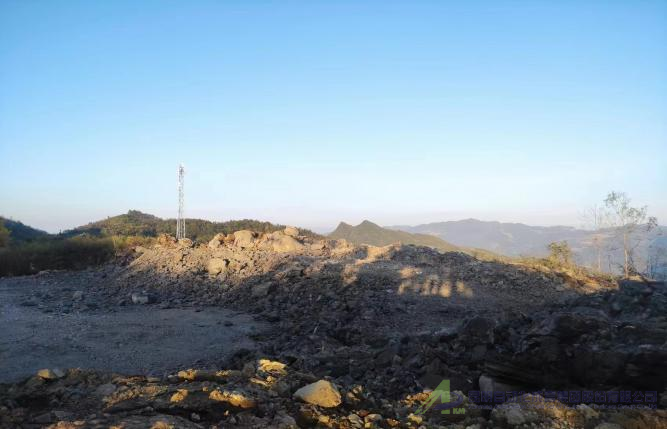

    圖片1

    項目部一直重視項目勞務作業管理工作,嚴格按照公司相關管理辦法,強化勞務作業管理,嚴格按照公司標準化管理體制,切實加強勞務協作隊伍管理。涉及爆破作業的,項目部組織多次現場踏勘分析現場危險源并做相關的安全評估,嚴格遵守《中華人民共和國民用爆炸物品安全管理條例》及爆破安全規程相關規定。

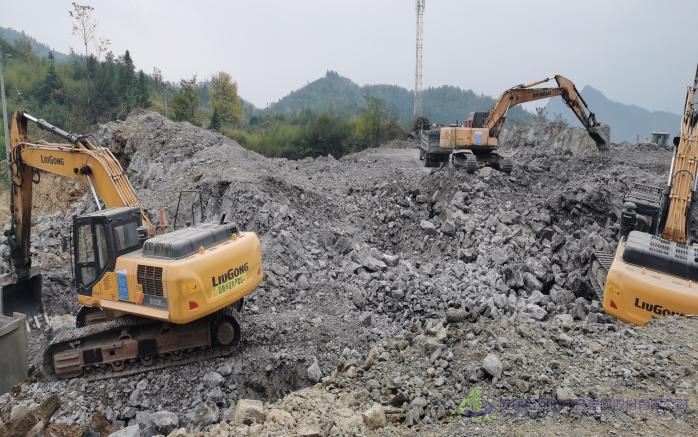

    圖片3

    截止報告時間為止,我分部工程場平土石方開挖已完成6次爆破,爆破清渣約4.8萬方,其中進站道路K0+160至K0+220段土石方回填約1萬5千方,外運3.3萬方。

    從開工到現在,項目安全生產情況較好,未發生任何安全事故,取得了自開工以來零事故的好成績,各項安全管理制度健全,落實到位。
