|
聯系我們 | ||||
---|---|---|---|---|
|
年度檢修簡訊發布日期:2023-03-20 瀏覽:467
核心提示:2022年8月17日至9月8日,運維事業部祥云風電場項目部圓滿完成了110kV送出線路及升壓站全站年度停電檢修、預試定檢、設備維護消缺工作。該項目部白鶴廠、野貓山、楊家房風電場在工期緊、任務重、管控難度大的條件下,在業主單位與運維班組的精心組織下,本次年度檢修工作按專業分組管控,管控責任落實到人,每一個管控人員
2022年8月17日至9月8日,運維事業部祥云風電場項目部圓滿完成了110kV送出線路及升壓站全站年度停電檢修、預試定檢、設備維護消缺工作。

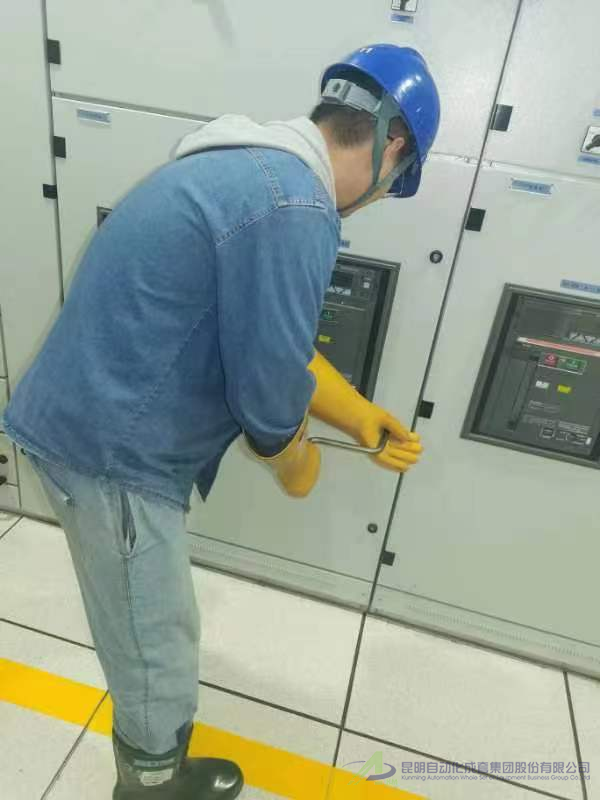

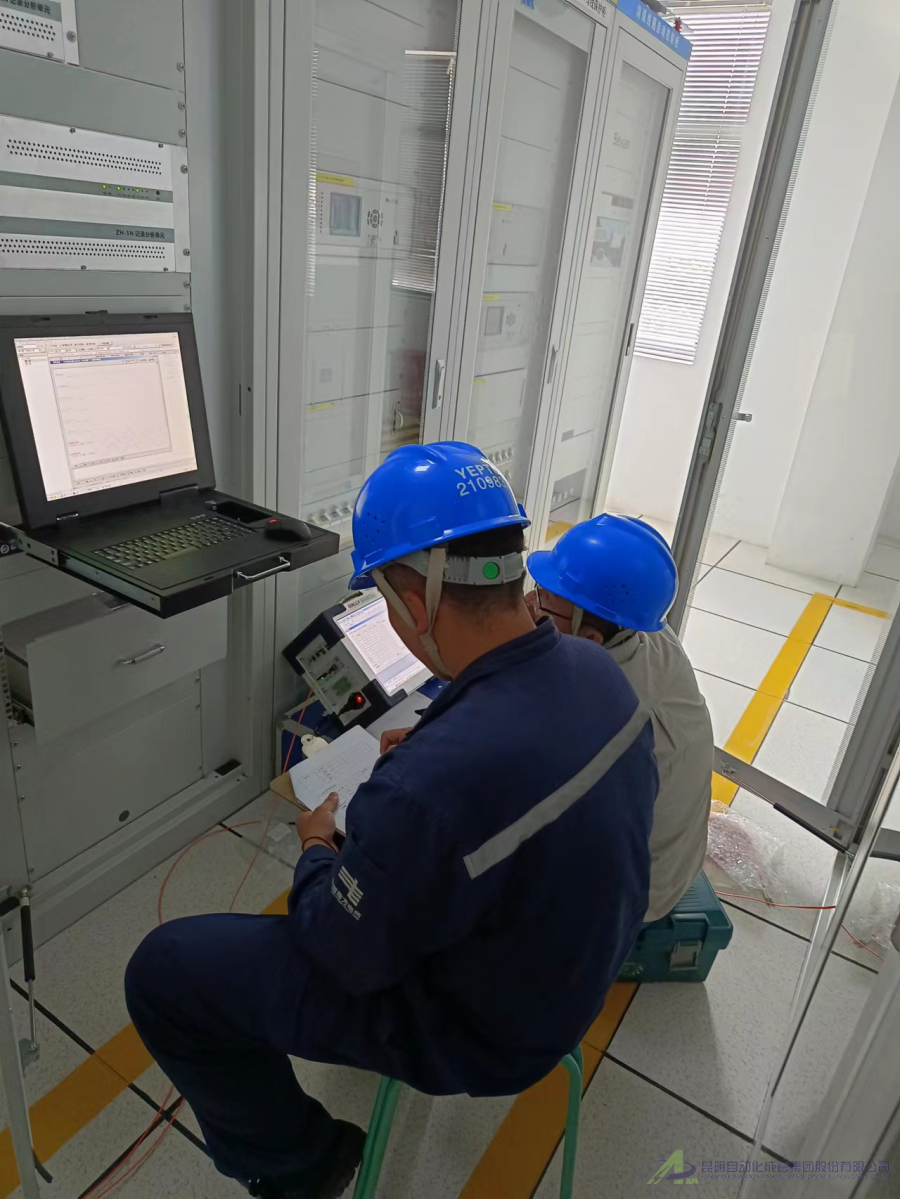

![]() ![]() 該項目部白鶴廠、野貓山、楊家房風電場在工期緊、任務重、管控難度大的條件下,在業主單位與運維班組的精心組織下,本次年度檢修工作按專業分組管控,管控責任落實到人,每一個管控人員以邊學習邊管控的心態配合檢修隊伍完成每一項工作任務?,F場作業嚴格執行兩票管理制度,確保每項作業不發生違章行為,每日晚班會按時組織開展檢修工作總結及技術交流。 本次送出線路檢修及升壓站定檢預試的工作內容有:白鶴廠、野貓山、楊家房風電場升壓站2022年度全站預防性試驗及驗收工作;79臺箱變、110kV3臺主變壓器、35kV3臺SVG降壓變壓器絕緣油取樣送檢、35kV79臺號箱變避雷器、表計拆除、校驗及回裝工作;兩座110kV升壓站室內及柜內衛生清潔。79臺風機箱變衛生清潔、雜草清理、孔洞封堵、干燥劑更換工作。79臺風機光纖通訊測試;35kV 6回集電線桿塔跌落保險螺栓更換工作;10kV白鶴廠支線斷線故障處理等共完成86條缺陷處理工作。 本次年度檢修工作旨在進一步提高設備健康水平,確保下半年迎峰度冬及明年迎峰度夏期間設備運行平穩,持續為保證風電機組安穩發電、助力實現碳達峰、碳中和目標作出積極貢獻!
相關企業新聞
點擊排行 |
