投運喜報發布日期:2022-10-17 瀏覽:421

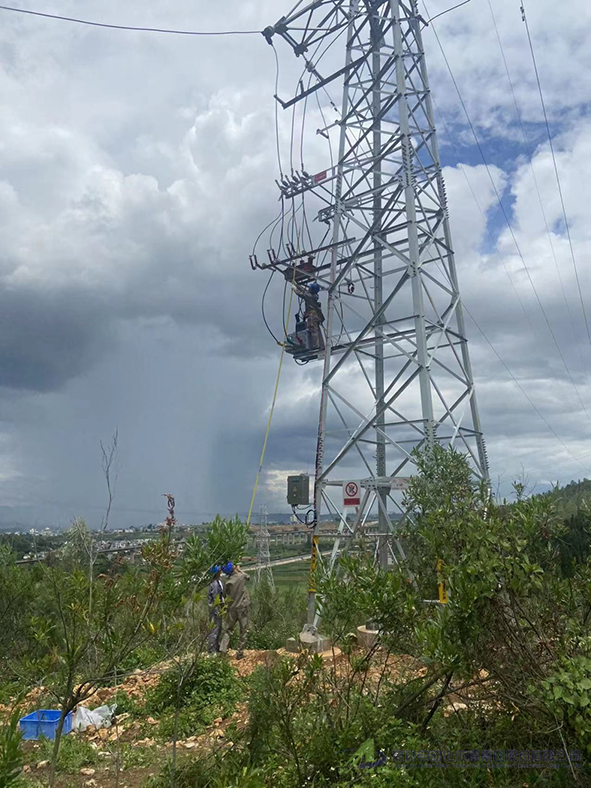

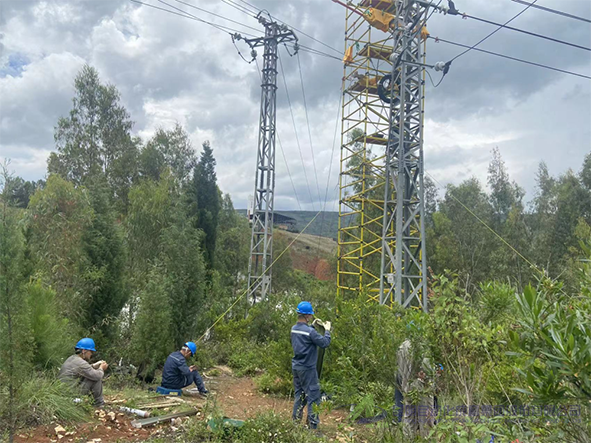

核心提示:2022年6月29日下午14時,由昆明自動化成套集團承建的個舊火車站二回10kv備供線路及火車站內2座公共充電站正式投運。 個舊火車站10kv備供線路是個舊火車站雙回路電源供電中的二回供電線路,由10kv工業園區線31#鐵塔采用架空方式接至個舊火車站前道路已建排管通道繼續敷設電纜路徑長280米至停車場前新建環網柜,項目歷時3個

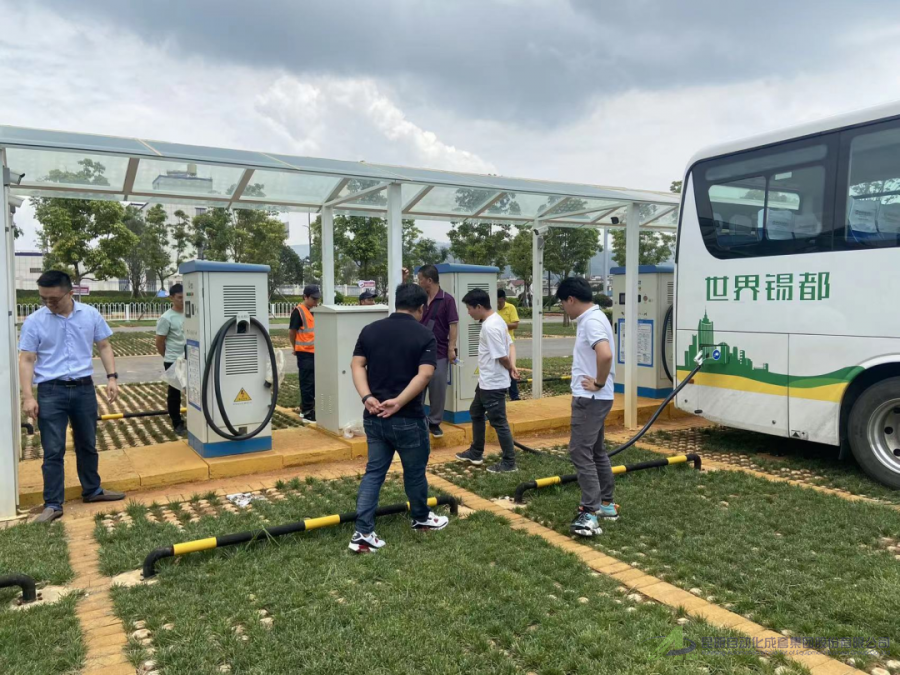

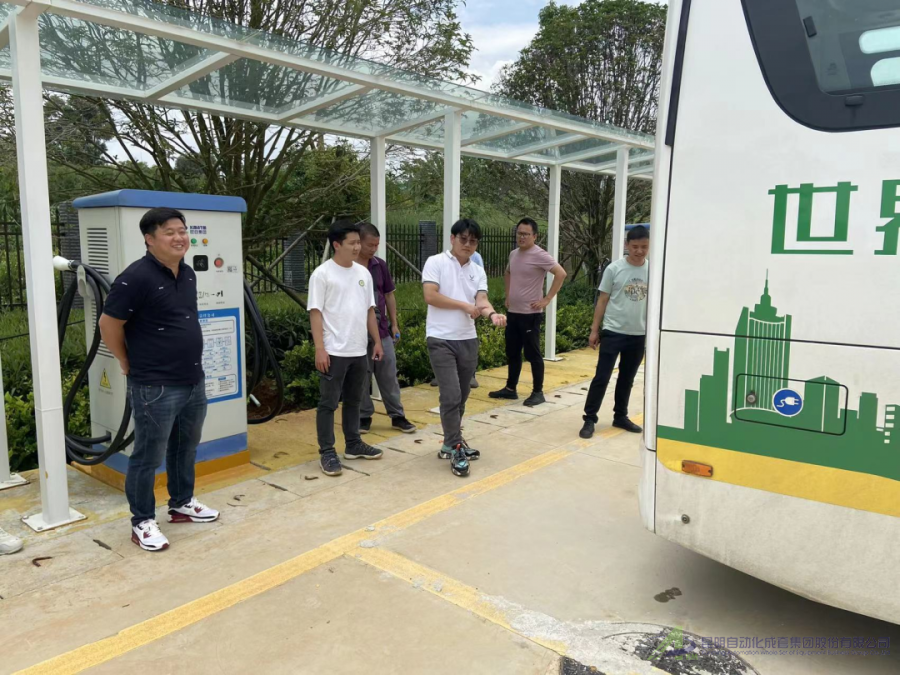

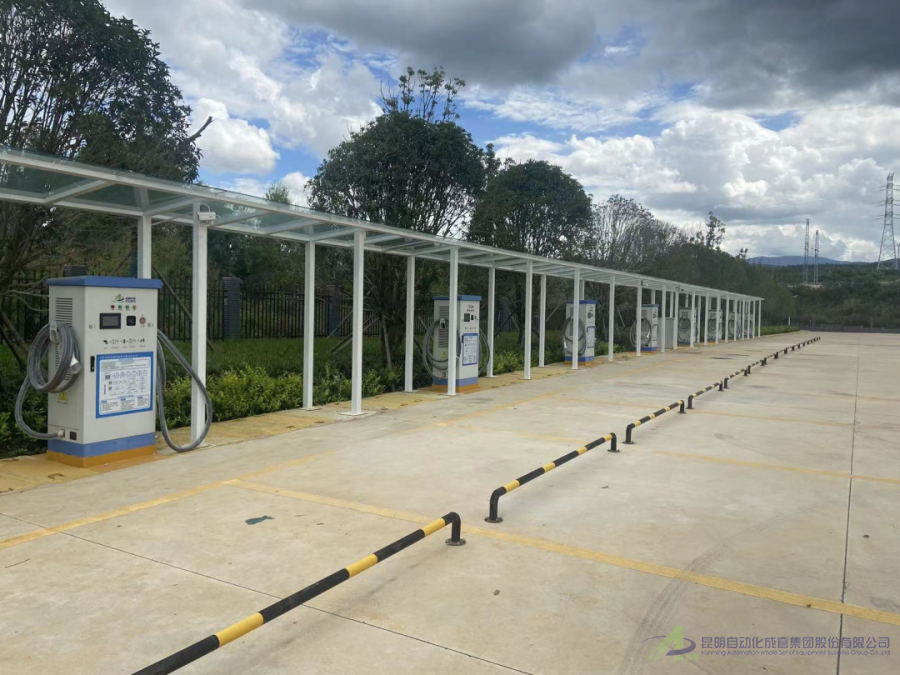

2022年6月29日下午14時,由昆明自動化成套集團承建的個舊火車站二回10kv備供線路及火車站內2座公共充電站正式投運。 個舊火車站10kv備供線路是個舊火車站雙回路電源供電中的二回供電線路,由10kv工業園區線31#鐵塔采用架空方式接至個舊火車站前道路已建排管通道繼續敷設電纜路徑長280米至停車場前新建環網柜,項目歷時3個月,于2022年6月28日上午11時許,開始帶電T接作業,晚21時許,供電至環網柜,一夜暴雨后,6月29日14時,環網柜和三臺箱變正式投運完成。 ![]() ![]() 與此同時,個舊火車站內2座公共充電站也完成調試工作,通電投運,個舊市城市發展集團有限公司的領導現場為新能源汽車充電并通過驗收。 ![]() 社會停車區公共充電站包含:10臺120kw的直流充電樁和14臺7kw的交流充電樁,能夠滿足進入個舊火車站的社會車輛的充電需求。 ![]() 公交車充電站建設包含:8臺120kw的直流充電樁,專為往返個舊市區—火車站的新能源巴士進行充電,同時也將承擔之后區縣新能源班車始發站充電的重要工作。 ![]() 此次個舊火車站公共充電站項目的投運,意味著個舊市公共充電基礎設施建設的大步前進,也是新能源公交體系中的重要環節。 昆明自動化成套集團股份有限公司作為一家在電力行業深耕30多年的企業,與個舊城市發展集團有限公司的合作將以個舊火車站項目為起點,彼此信任、互惠互利、堅定不移的執行國家雙碳發展目標,在電力、新能源產業、投資等層面緊密合作,迎著國家發展的政策春風,一路闊步向前。
