昆自集團承建國投武定三月山風電場110kV送出線路EPC總承包工程發布日期:2016-06-06 瀏覽:2373
核心提示:該項目自進場以來,一切工作都在有條不紊的進行著。
工程項目概況 該項目部昆自集團派駐的項目經理是李明松,安全員刀映民,質檢員起如杰、資料員李繼兵,另有其他施工管理人員。 國投三月山風電場位于武定縣白路鎮、高橋鎮與貓街鎮交界處的三月山一帶山脊頂部, 東距武定縣城35.0 km左右。風電場安裝單機容量為2MW的風力發電機組共24臺,裝機容量48MW,測算風電場年均上網電量約11601萬kW?h,年利用小時數為2416.9h。
本送出線路工程起于三月山風電場升壓站,送至并接入220kV武定獅山變電站。線路電壓等級為110kV,除220kV獅山變出線段0.86km(四基塔)采用同塔雙回路架設(利用已建成的雙回路塔掛線)外,其余全線單回路架設,長約46.3km,共116基塔。線路設計氣象條件采用云南省典型氣象區Ⅱ級氣象區、Ⅲ級氣象區,即覆冰C=10mm、20mm兩種,設計基本風速V=25m/s。沿線海拔高程在1730~2600m之間,平均高程2150m左右,一般相對高差50~300m之間。 導線采用JNRLH60/G1A-300/40型耐熱鋁合金導線;地線型號:新建段單回路部分采用兩根24芯OPGW-100光纜,已建同塔雙回路部分將原一根普通地線更換為48芯OPGW-100光纜。 鐵塔采用酒杯塔、貓頭塔、干字塔以及鼓型塔。全線鐵塔采用斜柱式基礎和掏挖基礎。鐵塔與基礎的連接采用插入角鋼和地腳螺栓連接,鐵塔均采用全方位長短腿設計。
本工程在220kV獅山變電站內還有接入工程施工任務。 該工程施工布置有兩個線路施工隊伍,一個施工隊負責N1--N60段,另一個施工隊負責N61--N116段。另外還有一個施工隊負責220kV武定獅山變電站接入部分的施工。

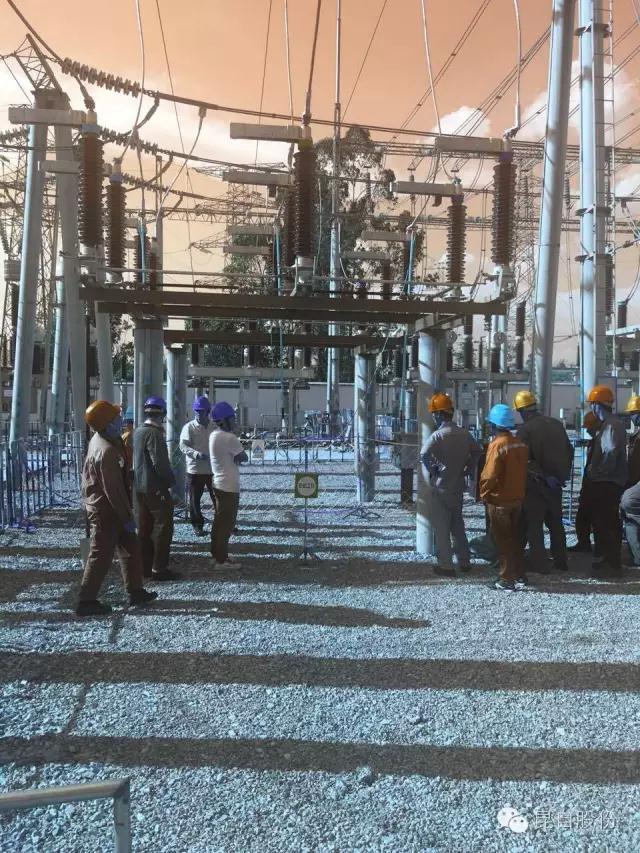

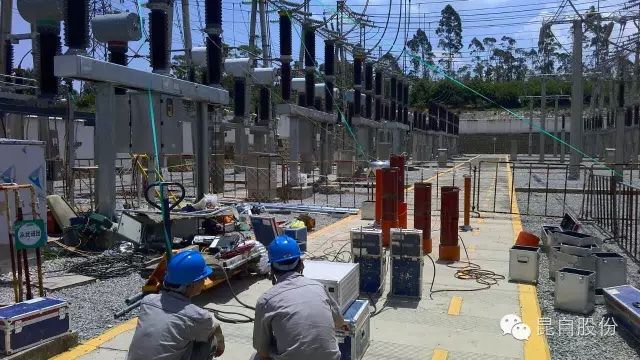

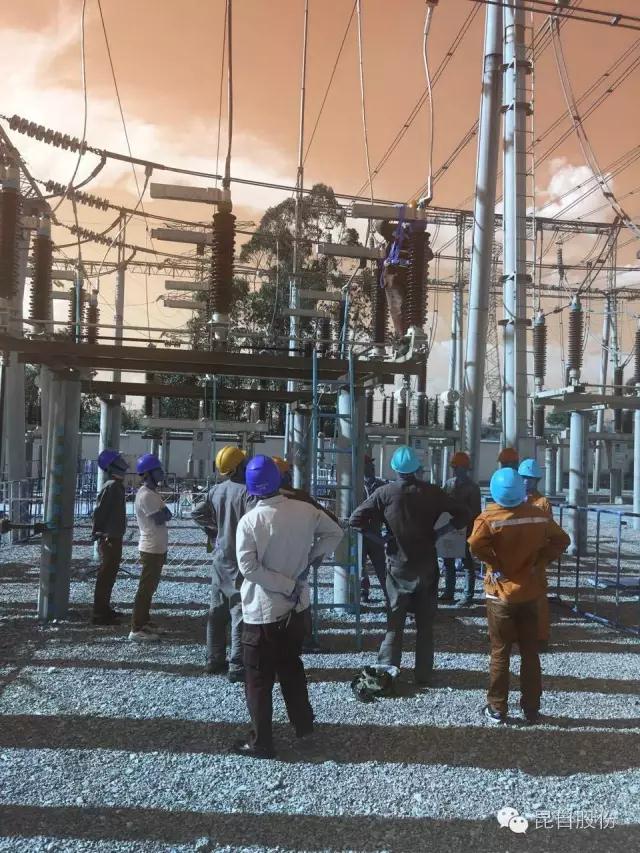

該項目接下來的施工將是整個施工過程中最難干的階段??缭焦肥┕?、跨越帶電線路施工和部分接地線敷設、接入工程施工等協調難度大、施工風險大。另外還有繞開“大惠藝園(陵園)”的改線相關工作等。因此項目部必須高度重視,精心組織才能圓滿完成該項目施工任務。 近日,獅山變電站110kV三獅線1段母線隔離開關驗收。
