專業、規范施工,為工程質量保駕護航!發布日期:2016-05-10 瀏覽:1989
核心提示:規范專業施工,杜絕事故發生,彰顯昆自品質!

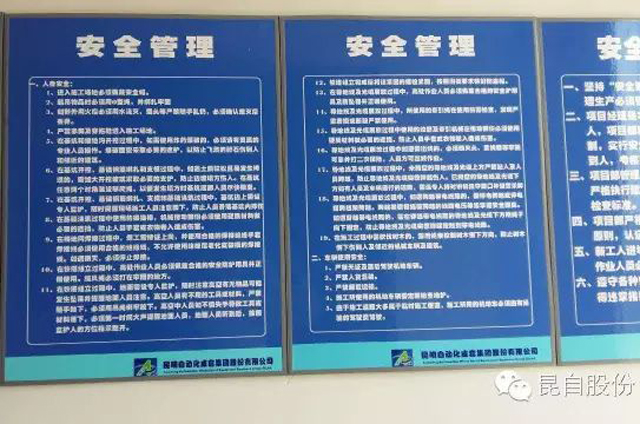

2016年5月10日,昆自集團工程分公司安全質量監察組一行四人到項目部進行安全、質量檢查指導,工程分公司安全質量監察部負責人晉傳杞對項目部進行安全、質量檢查指導,并對項目部員工進行安全、質量教育培訓。
項目簡介:昆自集團中標承建的國電龍源曲靖株木山風電場110kV送出線路工程,該線路全長10.83公里,起訖于110kV株木山風電場升壓站出線構架,訖于110kV同小線N52大號側T接點。該工程全線路采用鐵塔設計,共29基,導線采用JL/GIA-240/40-26/7鋼芯鋁絞線;地線采用雙地線架設,一根為LBGJ-80-20AC鋁包鋼絞線,另一根為OPGW-24B1-80架空復合光纜,實現三端光差保護。 項目進度: 工程于2016年3月6日開工,現已完成基礎開挖19基,澆筑完成18基,鐵塔組立完成14基。昆自集團電力工程分公司安全質量監察部于2016年5月10日首次到項目現場進行安全、質量檢查指導,同時也通過國電龍源集團公司領導現場安全、質量監督檢查指導工作,目前該工程正在緊張有序的進行,預計6月中旬完工。 專業、安全、規范施工,無需解釋:
