    當前位置:首頁 » 企業新聞 » 公司動態 » 正文

    大理巖淜光伏電站一期20MW工程35kV送出線路EPC總包工程成功投運

    發布日期:2016-04-08 瀏覽:2255


    核心提示:昆自集團國投大理巖淜光伏電站一期20MW工程35kV送出線路EPC總包工程全線成功投運

    國投大理光伏發電有限公司賓川巖淜一期20MWp光伏電站位于云南省大理州賓川縣大營鎮巖淜村東北側的山梁上,距賓川縣城直線距離約22km,場址海拔高度在2000~2450m之間。項目規模容量20MWp,由20個1MWp的光伏單元組成,每個光伏單元采用地面固定式陣列安裝1MWp多晶硅太陽能光伏組件,接入2臺500kW光伏并網逆變器,所發出的交流電就地接入1臺1000kVA升壓變壓器,升壓至35kV電壓等級,接入110kV賓川變電站的35kV側。

    昆自集團國投大理巖淜光伏電站一期20MW工程35kV送出線路EPC總包工程,線路起于35kV巖淜光伏電站一期開關站,止于110kV賓川變。線路全長22.124km,采用架空和電纜方式混合架設,其中電纜線路部分長0.82km,架空部分長21.304km,全線單回路架設,共計67基鐵塔,其中耐張塔24基,直線塔43基。

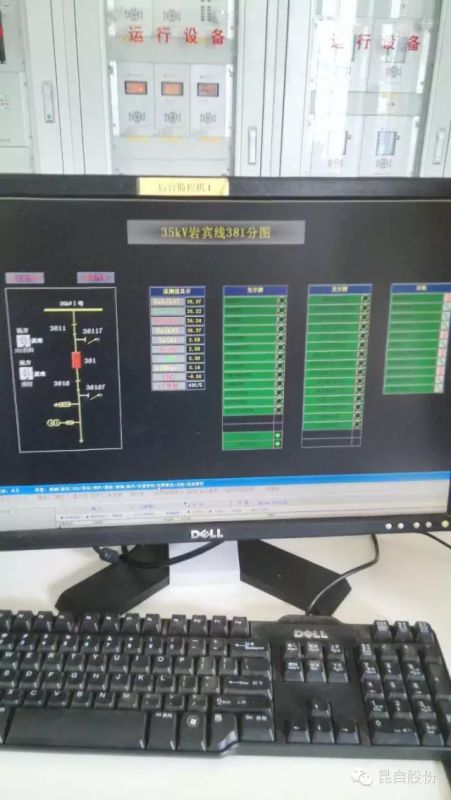

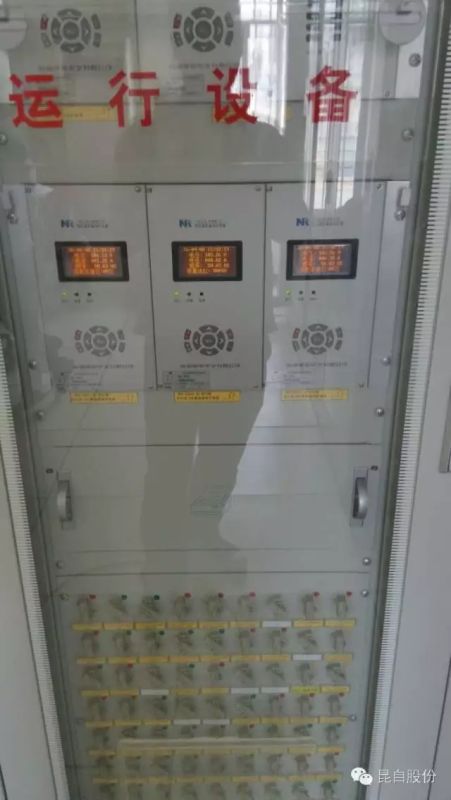

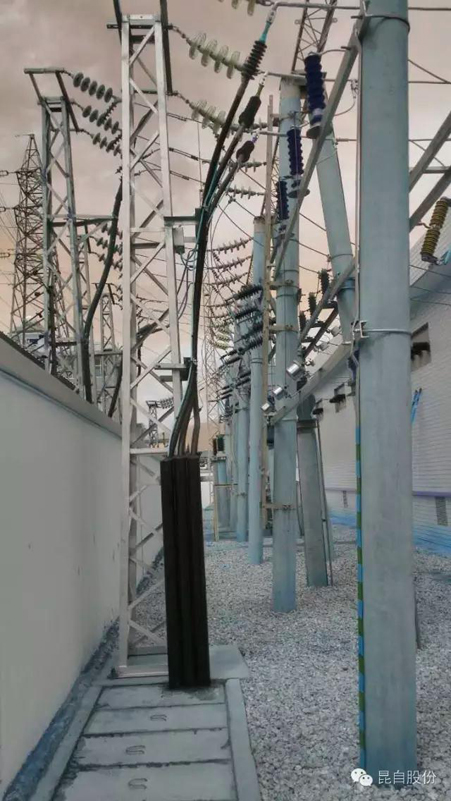

    項目于2015年8月23日批準正式開工,至今完成10kV施工電源線路一條,35kV送出線路開工至今累計完成基礎澆制57基,占總工程量的85%,立塔55基,占總工程82%,導線展放16.7km,占總工程78%。于2016年1月底完成架空線路施工。35kV送出線路新增間隔在2016年1月5日開始施工,2016年3月中旬完工,工程于2016年4月8日全線成功投產運行。
