久久综合中文字幕色一综合色88-亚洲午夜一区二区-国产极品主播一区二区-国产一区三级在线电影

?
    當前位置:首頁 » 企業新聞 » 公司動態 » 正文

    昆自集團大理巖淜光伏一期35kV送出線路EPC總包工程順利完工

    發布日期:2016-03-28 文/工程公司-李殿魁瀏覽:1886

    核心提示:昆自集團承接國投大理巖淜光伏電站一期20MW工程35kV送出線路EPC總包工程順利竣工。

    昆自集團國投大理巖淜光伏電站一期20MW工程35kV送出線路EPC總包工程合同范圍:初步、施工圖及竣工圖設計;送出線路建筑安裝及調試工程(含對側賓川變電站擴建間隔、OPGW光纜敷設、繼電保護裝置改造、線路新設備投運申請及審批、材料采購、設備采購、林地和土地占用手續辦理及補償、施工便道修筑、施工場地、拆遷補償、廠礦補償、經濟作物補償、林木補償與協調、代業主委托項目相關管理部門進行質監、水保、環評驗收等工作),工程分界點是巖淜光伏35KV開關站首端桿塔到賓川110kV變電站母線T接點,包括該間隔的一、二次設備)。上述項目工作包含除接入系統可研設計外的完成巖淜光伏電站35kV送出線路正常投入運行前的所有工作。

                                                                           電纜溝施工

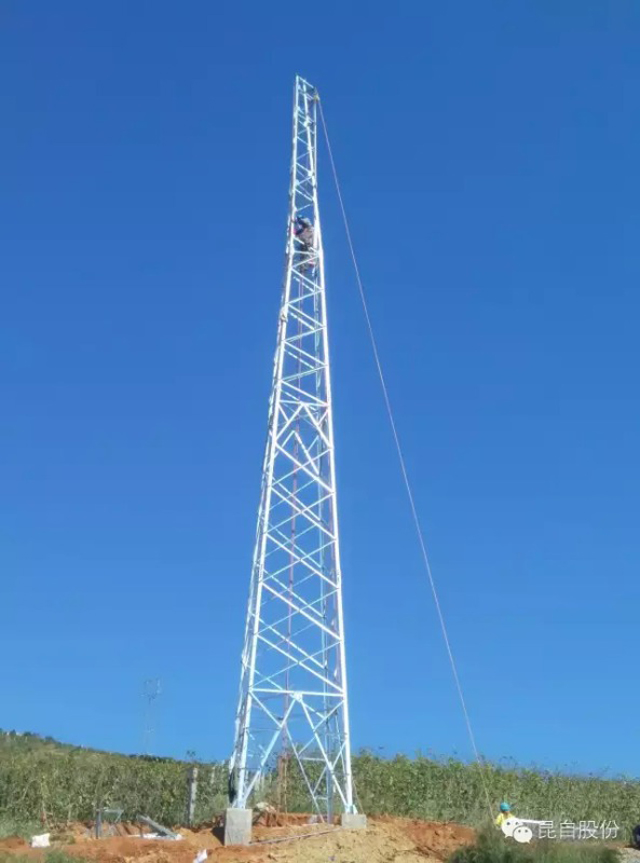

                                                                             鐵塔組立

                                                                     項目自檢

                                                                      技術交底

                                                                    竣工驗收

                                                                    省質檢中心站驗收

                                                                                 導線展放

    至今已完成了架空線路21.304km的架設工作,并通過監理、業主、電力質量監督檢查站、以及業主邀請的第三方(大理西電實業有限公司)檢查驗收。間隔已進入施工尾聲,一、二次設備已安裝完成,通過多方協作現進入調試消缺階段,期望在3月30日按照原計劃給業主交上一份滿意的答卷。

    工信部網站備案號:滇ICP備15006392號-3
    Phone:400-8888-209
    昆明自動化成套集團股份有限公司 版權所有 技術支持:藍隊云
