風電場送出工程(勘察、設計、施工總承包)之華能鶴慶馬廠發布日期:2015-11-23 瀏覽:2353
核心提示:昆自股份承接華能鶴慶馬廠風電場送出工程(勘察、設計、施工總承包)項目。馬廠風電場送出工程起于馬廠風電場升壓站,止于大理供電局220kV羊龍潭變電站,以單回110kV 線路架設,接入220kV 羊龍潭變。項目部于2015年2月28日進場進行征地復測工作,工程于2015年3月10日正式動土施工。

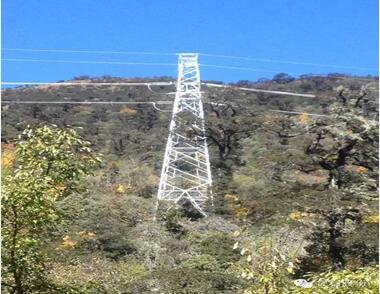

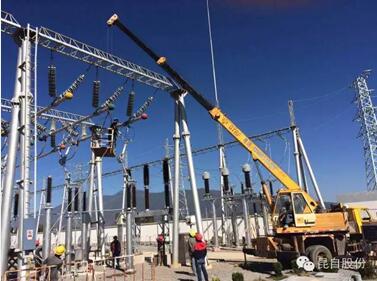

昆自股份承接華能鶴慶馬廠風電場送出工程(勘察、設計、施工總承包)項目。馬廠風電場送出工程起于馬廠風電場升壓站,止于大理供電局220kV羊龍潭變電站,以單回110kV 線路架設,接入220kV 羊龍潭變。 項目部于2015年2月28日進場進行征地復測工作,工程于2015年3月10日正式動土施工。

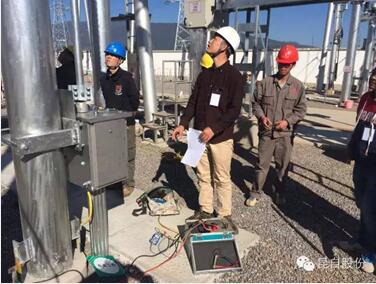

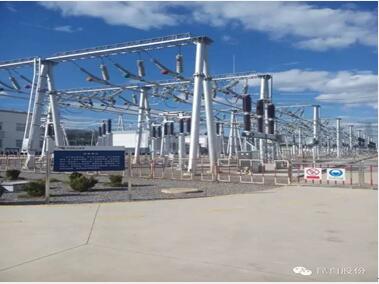

該項目于2015年10月5日全線竣工,于2015年10月13-10月17日經過監理建設方驗收,于2015年10月27日通過云南省電力質量監督中心站投運前檢查驗收。間隔于2015年11月13日通過大理供電局相關部門驗收,2015年11月16日通過大理供電局相關部門復檢驗收同意投運,計劃于2015年11月26日投運。 項目施工中昆自集團安全監察部嚴把質量、安全關,項目開展至今無質量問題、安全事故發生。 相關企業新聞
